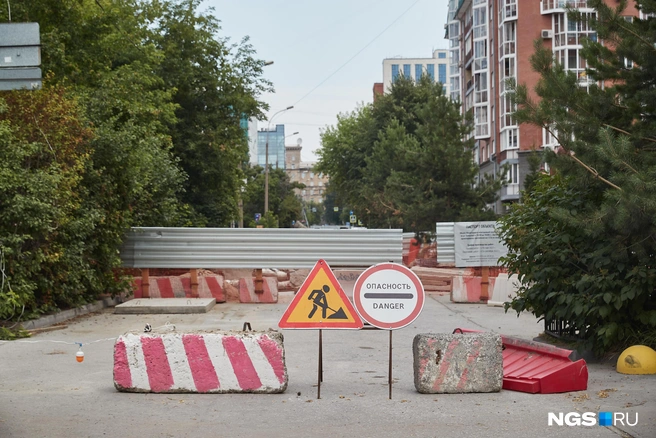

СГК может перекрывать проезды на несколько месяцев
В Новосибирске начнут активнее следить за тем, как «Сибирская генерирующая компания» проводит ремонты. Такое поручение дал губернатор Андрей Травников на оперативном совещании сегодня, 16 июня.
После доклада генерального директора АО «СГК-Новосибирск» Дмитрия Перязева губернатор Андрей Травников заинтересовался, почему на разрытиях СГК часто нет рабочих.
«Делают раскопки, и больше месяца возле ямы ни одного рабочего. Это, конечно, бросается в глаза горожанам и вызывает справедливое неудовольствие», — отметил губернатор.
Генеральный директор АО «СГК-Новосибирск» Дмитрий Перязев объяснил, что сейчас все силы НТСК направлены на исправление дефектов, которые выявляются во время гидроиспытаний. Коммунальщикам необходимо уложиться в двухнедельный срок. Из-за этой работы может страдать другая.
«Стараемся организовать по-другому эту работу. У нас в этом году увеличено количество подрядных организаций в части благоустройства. У нас есть организации с трехлетними контрактами. И плюс восемь организаций были отобраны в мае. Они все приступают к работам», — объяснил Дмитрий Перязев.
При проведении испытаний специалисты СГК сразу вынуждены заниматься дефектами, которые выявляют. Линейное подразделение НТСК выезжает на место, определяет дефект и устраняет его. После этого должны восстановить место проведения работ в виде первоначального благоустройства. И потом участок передают подрядчику, который и восстанавливает его полноценно.
«У нас идет небольшой провал в части восстановления первичного благоустройства. Именно после устранения дефекта», — добавил Дмитрий Перязев.
Как отметил мэр Новосибирска Максим Кудрявцев, для каждого разрытия город дает разрешение. Проблема с участками проведения работ уже поднималась на совещании администрации города. Теперь за каждым будет следить определенный человек из мэрии. Администрация города также отправляет претензии СГК, если ремонт задерживается.
«На сегодняшний день у нас 1751 разрытие, из них только 157 отработано в полном объеме. Количество разрытий большое, и надо объективно признать, что наши партнеры не справляются с этой задачей», — считает Максим Кудрявцев.
Андрей Травников предложил ужесточить контроль за разрытиями и обсудить ситуацию еще раз во второй половине лета.
«Абсолютно человеческая логика. Если не хватает сил на быстрое завершение работ, то тогда не надо в этом месте начинать. Дождись, когда появятся силы, чтобы перекинуть на этот участок», — считает глава региона.
Губернатор призвал не начинать ремонт, если на это не хватает сил. А также добавил, что контроль надо ужесточить.
Как сообщили в телеграм-канале СГК 16 июня, сейчас в контуре теплоснабжения компании 172 разрытия. Из них 24 связаны с работами по замене теплосетей, и еще столько же находятся в процессе финального благоустройства после зимних ремонтов. Еще на 124 участках бригады устраняют дефекты в рамках гидравлических испытаний.
Коммунальщики перешли на круглосуточный режим работы по замене тепломагистрали на перекрестке Немировича-Данченко и Сибиряков-Гвардейцев. Там собираются огромные пробки.
